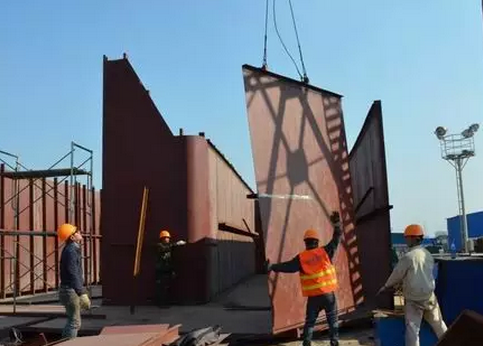

2月13日,华电芜湖二期项目部几名作业人员正在进行六道制作。节后复工后,项目部精心策划、精细组织,全体员工撸起袖子、卯足干劲,快速打开现场各个施工作业面,并安全高效推进,节后施工已全面步入正轨。
根据业主里程碑计划,项目部及时梳理确定节后及全年施工计划。依据节点计划,盘点资源需求计划,督促合作队伍尽快资源回笼。针对各合作单位进点情况,项目部坚持一日一报,项目班子成员和各专业分工落实,保证资源的有序到位。为保证复工后现场施工的连续高效,项目部还提前制定了材料需求计划和各类培训计划,坚持盘点落实。
作业人员进点后,及时进行安全体检和教育,在集控楼砌筑和六道制作等项目复工前,展开相关质量工艺培训,以提高大家的安全质量意识。并强化复工前的现场安全确认工作,相继开展了复工前安全大检查、小型工器具、脚手架、起重机械等专项检查。同时及时恢复领导带班制,每日及时填写、发布带班记录。
节后上班第一周,项目部已累计安全教育 230余人次,开展各类安全检查4次,质量工艺培训6次,通过项目部集中学习,分专业、班组学习等多种形式学习公司党代会、职代会精神8次。3号机A排、除氧间23米、17米层正在进行脚手架搭设、钢筋绑扎。
4号机主厂房循环水泵坑、AB排承台、凝泵坑正在进行脚手架搭设、钢筋绑扎、钢筋模板等施工作业,集控楼在进行17米层墙体砌筑,热动组合场热二次风连接风道、钢煤斗正在进行组合,4号锅炉锚栓框架正在安装。机械化1250吨履带吊正在进行拆除工作。
更多关于 锅炉 的信息
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
山东省生态环境厅近日发布关于做好非传输通道城市35蒸吨/小时以下燃煤锅炉淘汰工作的通知,详情如下:青岛、枣庄、东营、烟台、潍坊、泰安、威海、日照、临沂市人民政府:为进一步优化调整能源结构,深入推进大气......
10月28日,公司承建的永州电厂一期百万千瓦机组工程2号锅炉受热面开焊,标志着该工程全面进入安装高峰期。 2号锅炉受热面共有焊口5.5万余只,此次开焊为锅炉上部前墙水冷壁,焊接工艺均......
挖贝网 8月19日消息,恒丰能环(872876)近日发布2020年半年度报告,2020年上半年公司实现营业收入22,147,093.52元,同比减少53.35%;实现归属于挂牌公司股东的净利润-3,......
Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
