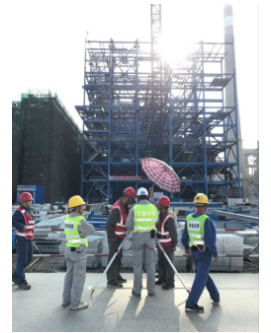

2016年11月21日上午,由中国能建安徽电建二公司承建的贵州黔西电厂二期扩建1×660MW工程建设再传喜讯:由业主、建管处、监理公司联合对#5锅炉第六层钢架进行了联合验收,整体尺寸控制优良,立柱垂直度、柱间距、对角线尺寸、柱顶标高等误差都控制在3mm之内,全部符合验收标准要求。
#5锅炉钢架设备到货迟滞,对吊装过程产生影响。黔西二期业主及建管处积极联系设备厂家持续发货,保证了钢架吊装的连续性。同时,平台栏杆同步跟上,质量工艺控制较好;热一次风道支吊架正在安装;锅炉房区域冷一次风道抛锚结束,正在对口;热二次主风道正在地面组合焊接、已临抛4件;尾部竖井烟道大灰斗正在组合;A、B空预器换热元件已吊装完成,初步安装告一段落;#5锅炉受热面也于11月18日正式开焊,水冷壁前墙正在组合;磨煤机主轴承冷却水室水压试验全部合格,主轴瓦正在刮瓦;与此同时,锅炉分公司与黔西项目部正积极协调施工场地,确保低温过热器管组能顺利组合。
随着设备的持续到货,黔西电厂二期#5锅炉安装工作正如火如荼的进行中,相信在黔西锅炉安装公司领导及员工坚持不懈的努力下,在保证施工安全及安装质量的前提下,一定会保证安装工作持续稳步进行!
更多关于 锅炉 的信息
11月17日10时18分,公司承建的邯郸市永年区生活垃圾焚烧发电项目#1锅炉低温烘炉点火一次成功。 此次烘炉主要部位包括余热锅炉二三烟道、余热炉炉膛本体及灰斗、焚烧炉炉膛本体及灰斗等......
2020年11月20日13时30分,随着4#锅炉主给水蒸汽的升压,过热器及汽包安全阀的依次启跳,热电公司技术人员、监理、总包方、锅炉厂家及白水县锅检所人员等齐聚机炉集......
山东省生态环境厅近日发布关于做好非传输通道城市35蒸吨/小时以下燃煤锅炉淘汰工作的通知,详情如下:青岛、枣庄、东营、烟台、潍坊、泰安、威海、日照、临沂市人民政府:为进一步优化调整能源结构,深入推进大气......
10月28日,公司承建的永州电厂一期百万千瓦机组工程2号锅炉受热面开焊,标志着该工程全面进入安装高峰期。 2号锅炉受热面共有焊口5.5万余只,此次开焊为锅炉上部前墙水冷壁,焊接工艺均......
挖贝网 8月19日消息,恒丰能环(872876)近日发布2020年半年度报告,2020年上半年公司实现营业收入22,147,093.52元,同比减少53.35%;实现归属于挂牌公司股东的净利润-3,......
Copyright 2015 © 河北云酷科技有限公司 All right reserved. 冀ICP备15017037号-2
