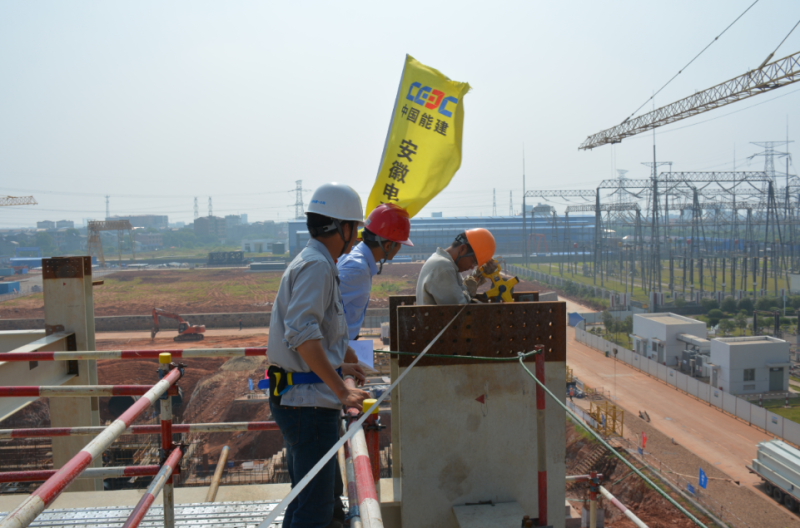

8月1日 上午10点,由安徽电建一公司承建的江西丰城项目7号锅炉第一层钢架一次性通过总包方、监理及业主验收,并给予高度评价。
据悉,一层钢架总重量1032吨,立柱27根,其中最重的立柱达到69.039吨,梁308根,垂直支撑36根,水平支撑109根。

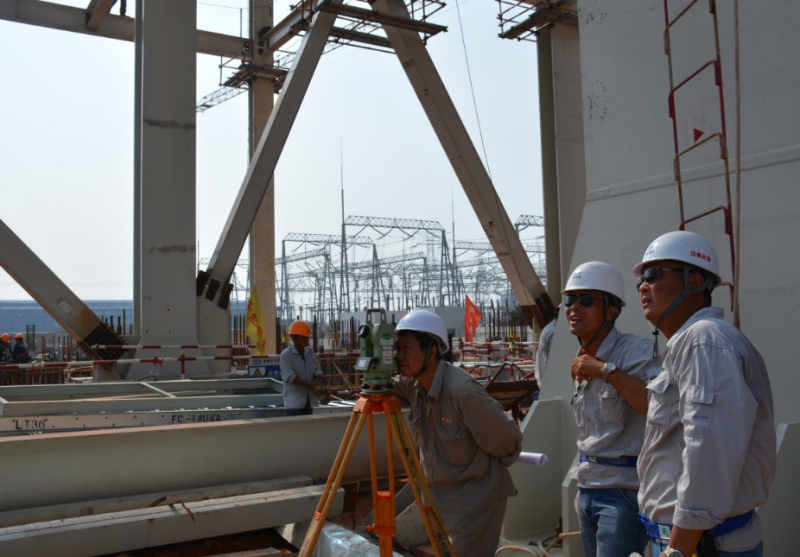

自钢架开吊以来,由于设备图纸滞后,厂家生产周期较短,到场钢架存在部分缺陷,尺寸超标,不符合规范要求,项目部从现场实际情况出发,主动配合厂家消缺,经总包、业主、监理验收合格后再安装。在钢架吊装过程中,施工人员采用两班倒,人停机不停,同时避开高温时段,热动专业人员轮班值守。正值夏季,白天气温最高达到38度以上,项目在紧张的施工同时,充分做好防暑降温及后勤保障工作。
第一层钢架顺利通过验收,为柱脚进行二次灌浆创造了条件。
