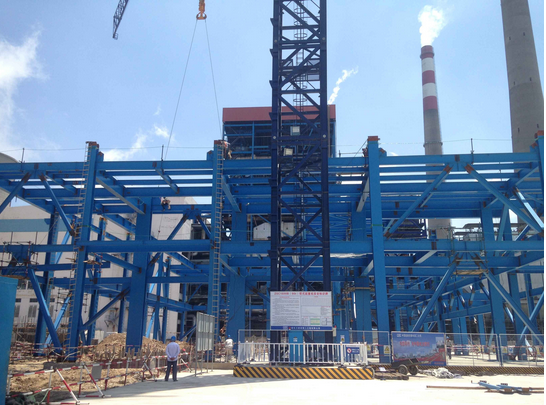

由中国能建安徽电建二公司承建的黔西电厂二期扩建工程1×660MW工程#5锅炉钢架自开吊以来,黔西锅炉分公司在抓紧施工的同时,精心策划,加强协调,密切和监理、建管处、业主、供货单位联系,加大锅炉钢架催货力度。针对现场情况制定分批次锅炉钢架到货日期,既满足现场需要,也避免设备占用场地的情况,加快吊装进度,于2016年06月17日,黔西电厂二期工程#5炉第一层钢架顺利通过验收。

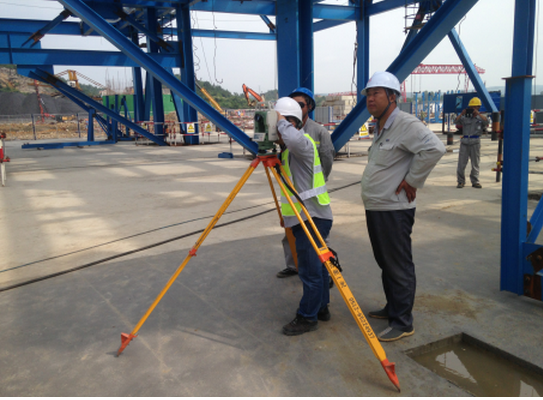

黔西电厂二期扩建工程1×660MW工程第一层钢结构总重约977.5吨,在吊装过程中,施工人员认真对设备进行外观质量检查,对发现的设备缺陷及时记录,技术人员第一时间联系监理、业主、厂家代表对缺陷进行确认并提出缺陷处理措施,避免由于设备问题影响到现场施工进度。第一层钢架吊装结束后,技术人员、质检人员认真对钢架柱间距、对角线、1m标高线、垂直度等数据进行复查,对发现的超标尺寸要求施工班组立即进行整改,确保钢架的安装施工质量。
目前四级验收已经顺利结束,所有高强度螺栓也已全部紧固完毕,并交付土建进行二次灌浆及养护,现正进行第二层钢架吊装的各项准备工作。
