西北电建承建的山东胜利发电厂2×220兆瓦燃煤发电机组脱硫提效改造项目,2016年5月19日已进入最后的冲刺阶段。

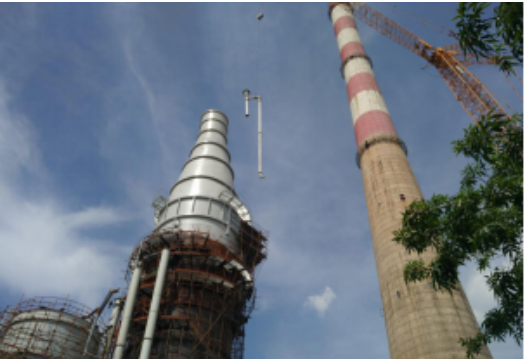

自2015年10月30日开工以来,现场吸收塔主体以及检修烟囱、内部防腐施工已结束,辅机设备已全部就位,吸收塔内部喷淋管、各系统管道、电热接线等工作已接近尾声,目前电厂一期1号、2号锅炉5月19日均已停炉,业主要求6月9日2号脱硫系统整套启动。
为加快改造工期进度,在4月30日提前进行烟道支架作业,虽然烟道支架的安装给拆除旧烟道带来一定难度,但给整个工期争取了约20天的时间。因此项目为改造项目,现场场地狭小,加工配制区与安装吊装区有500米的距离,沿途有两处综合管架,一般运输车辆车架较高无法通过综合管架,经过对现场综合管架高度的测量运输设备成本的考虑,项目部提出运输方案,采用两台10吨叉车将烟道叉离地面进行运输。
项目部在确保工期的同时,关注过程的安全教育、现场安全设施的布置、日程安全巡查监护、安全例会制度等各项安全制度不放松,让安全警钟长鸣,为生产保驾护航。目前,现场的各项施工正在紧张、有序的进行。
