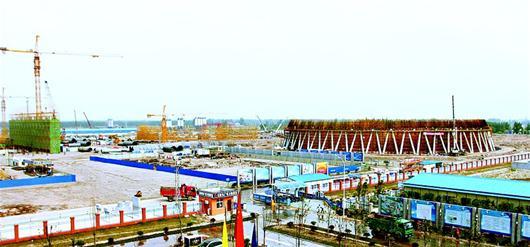

5月18日,湖北华电江陵发电厂施工现场繁忙异常,锅炉、厂房、冷却塔、烟囱、生产辅助系统、环保岛等主要标段同时建设,1800余名工人现场施工。
江陵电厂建设现场
湖北华电江陵发电有限公司政治部主任杨峰介绍,江陵发电厂2015年6月16日核准,9月28日开工建设,投资50亿元,力争2017年建成投产发电。目前整个工地共有15家施工单位约1800人实行两班倒,机械不停,人员不断。一期工程建设2×660MW超临界燃煤发电机组,年发电量63.36亿KWh,电力销售收入27亿元,年均纳税1.97亿元。

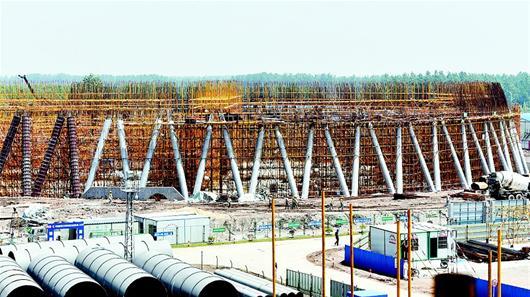

冷却塔人字柱完成浇筑
该燃煤电厂位于江陵县马家寨乡,距荆江大堤1.4公里,是江陵县抢抓“北煤南运”大通道过境机遇谋划建设的重大工业项目。电厂向东1.7公里就是北煤南运大通道蒙华铁路控制性工程——荆州长江公铁两用特大桥,已于去年底合龙,现正进行桥面铁轨铺设。
2012年蒙华铁路正式批复后,江陵县敏锐捕捉机遇,启动50平方公里江陵滨江新区建设,现已形成沿江产业园、煤电港化产业园、县城拓展区三大板块竞相发展格局。
