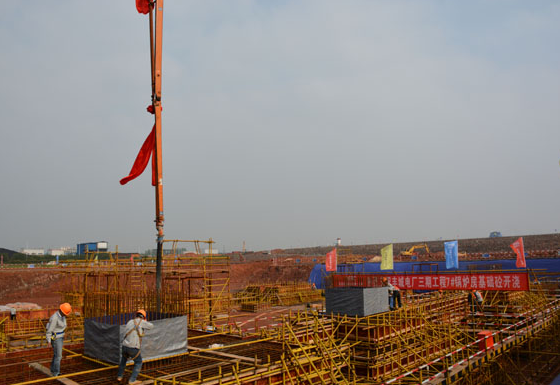

4月28日8时28分,江西丰城百万项目7号锅炉基础承台第一方混凝土开始浇筑,标志着该项目主体工程施工进入快车道。
自年后复工以来,项目部克服南方普遍连续多雨天气带来的环境制约,主动作为,在锅炉开挖图纸还未到全的情况下,不等不靠,多方面收集信息,主动将基础开挖至-3.5米,获得了业主高度赞扬,为基础承台顺利浇筑赢得了先机。在基础承台绑扎过程中,施工人员采取提前备料、随身携带雨具的方式,确保下雨施工不停歇,同时在基坑周部修筑挡水围沿,排水明沟,防止施工区域积水。
此次浇筑承台为BF轴JC-13、JC-14、JC-15独立基础,共计浇筑570立方米混凝土。建筑专业精心策划,提前编制方案,开工前邀请监理、总包方及业主方参加技术交底,浇筑过程中做好现场混凝土塌落度检测及试块制作,保证了锅炉基础第一方混凝土准时、准点高标准浇筑。
江西丰城电厂位于江西省丰城市西面石上村铜鼓山,本期建设规模为2台100万千瓦超临界二次再热机组,同步建设脱硫系统、脱硝装置。公司承担7号机组主体建筑和安装工程,计划2017年11月28日完成168小时满负荷运行移交生产。
